進展順利!桐城抽水蓄能電站已完成投資11.5億元
時間:2022-10-11
來源:桐城市融媒體中心

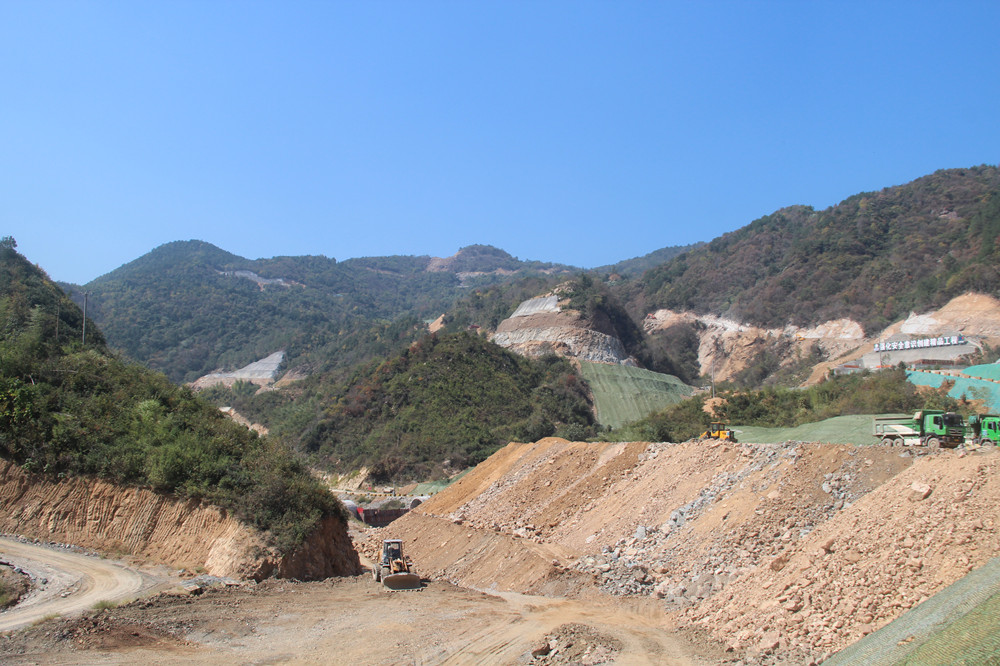

圖為電站工程下庫泄洪設施施工現場。

圖為范崗鎮萬元村境內,電站工程對外交通公路隧道出口。
安徽桐城抽水蓄能電站是國家“十四五”規劃能源建設重點工程,也是“兩山”理論的生動實踐。自2021年6月工程開工以來,目前完成1.3萬米洞室開挖,累計完成投資11.5億元。
對外交通公路隧道工程是電站的前期工程,全長4460米,去年11月份動工建設。10月11日上午,在位于范崗鎮萬元村境內的電站工程對外交通公路隧道進口段,工程施工負責人黃勛告訴記者,目前已完成3890米隧道開挖,還剩下570米。眼下,700多名施工人員全力以赴,每天以雙向14米的速度掘進,預計到12月初可實現全線貫通。記者看見,與對外交通公路隧道并行的自流排水洞也在同步掘進中。
在位于黃甲鎮汪河村境內的電站下庫泄洪設施施工現場,數十臺大型工程機械正在作業,現場一片繁忙。據悉,目前有包括電站對外交通隧道、進廠交通洞、通風兼安全洞、下庫大橋、業主營地共24個作業面全面鋪開,工程總體進展大約為15%。據安徽桐城抽水蓄能有限公司黨委委員、副總經理吳強介紹:電站工程建設順利,目前已完成進廠交通洞、通風洞、泄洪放空洞洞身共1.3萬米洞室開挖,較原計劃提前5個月。下一步,桐城公司將按照國網公司、新源公司的統一安排,在確保安全、質量的前提下,穩步推進工程進度,以實干的姿態迎接黨的二十大勝利召開。

圖為電站移民安置房建設現場。
在文昌街道汪洋村境內,電站工程所涉及的移民安置工程主體工程已全部完工,目前正在進行給排水、道路、綠化等附屬工程建設。據該項目管理人員張生介紹,232套安置房預計今年年底可交付使用。
國網新源安徽桐城抽水蓄能電站項目總投資為72.57億元,計劃建設工期70個月,總裝機容量為1280兆瓦。項目建成后,將極大優化安徽省電網電源結構,有效緩解安徽省電網調峰矛盾,增強安徽省電網快速響應能力,助力地方經濟社會發展,進一步為國家“雙碳”目標的實現添磚加瓦。 (汪桂云 吳磐 羅秋娟)
