國網桐城供電公司:變電站倍速檢修 今冬供電更可靠
時間:2023-10-12
來源:桐城市融媒體中心

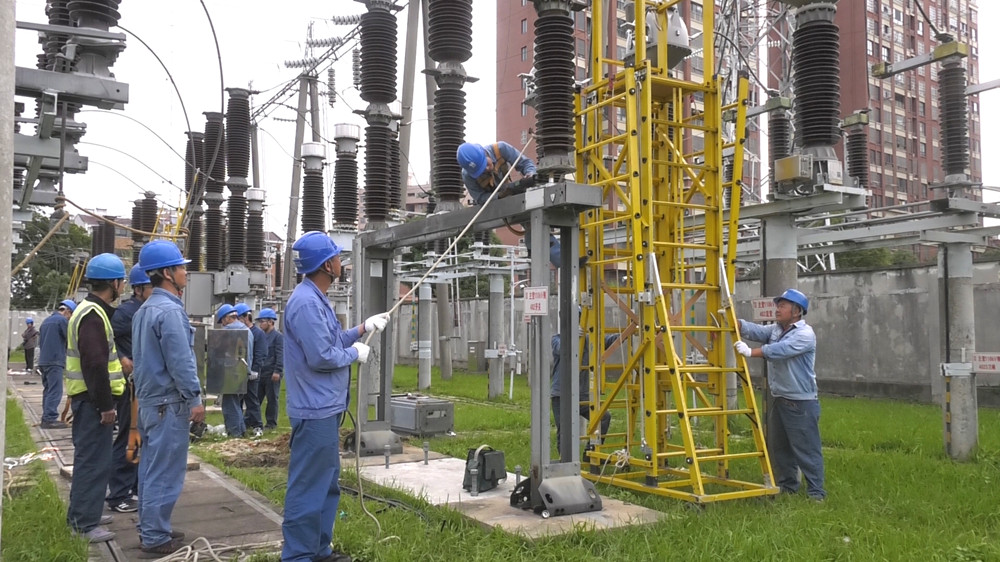

圖為電力設備檢修現場。
10月11日早晨6時,隨著110千伏烏石崗變電站送電操作任務全部完成,承載著桐城城區主要電力供應的110千伏烏石變主變開關更換工作圓滿結束。這是自110千伏輸變電設備屬地化運維后,國網桐城供電公司首次開展的大型設備檢修工作,將進一步提升今冬城市供電可靠性。
110千伏烏石崗變是桐城城區重要供電樞紐站,由于運行時間較長,主變開關等設備存在老化、卡澀等缺陷,亟待檢修改造。該變電站工業負荷需求大,2023年迎峰度夏期間最大負荷達6.5萬千瓦,其中5條10千伏線路日均最大負荷達0.66萬千瓦,整線負荷轉供易造成被轉供線路過載甚至故障,如何有效壓控負荷完成轉供、快速檢修后恢復正常運行,成為此次檢修工作的重點和難點。
國網桐城供電公司高度重視,提前謀劃并落實配套項河變5號、6號線延伸工程,初步具備了全站負荷轉移的可能性,后經多次技術磋商,制定了變電站檢修施工、負荷轉移等技術方案,并同時制定用戶走訪方案。
自10月9日21時全站負荷轉移后,各項工作按計劃有序執行。全站17條10千伏線路負荷轉供,30次10千伏合環操作,107戶用戶生產負荷管控走訪溝通,15起帶電作業,變電28小時連續作業,從主網到配網,從保供到服務,多專業、多班組協同配合,以最高效的方式,在最短的時間順利完成本次開關更換,并同步完成絕緣子更換、去污及導線連接處復緊等消缺工作。設備檢修期間配網零停電、用戶零感知。
據預測,今冬桐城電網最大負荷或將進一步攀升。為確保今冬明春更平穩供電,國網桐城供電公司科學編制秋季檢修計劃,進一步拓展不停電作業范圍,盡可能縮減檢修時間,持續提升電網“健康水平”,確保今冬明春供電更可靠。(馬陳兵 曹姍)
