國網桐城供電公司:奮戰41天 烏石崗主變增容改造工程竣工
時間:2024-11-22
來源:桐城市融媒體中心

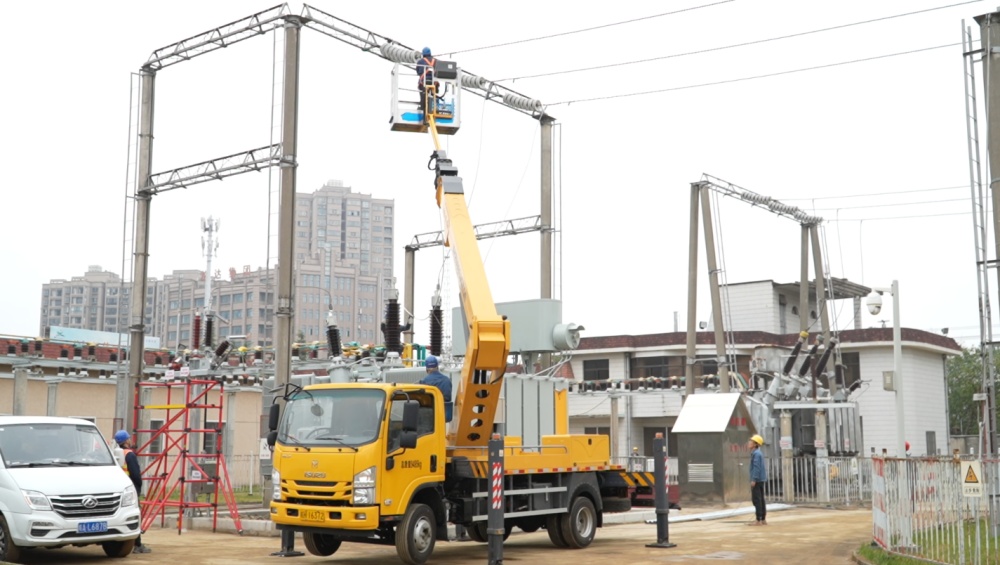

圖為烏石崗變電站施工現場。
11月20日,隨著110千伏烏石崗變電站2號主變壓器成功送電,為期41天的烏石崗變電站主變增容改造工程圓滿竣工,為迎峰度冬期間電力可靠供應奠定了堅實基礎。
在烏石崗變電站施工現場,散熱片安裝、油枕安裝、電氣試驗一道道工序緊密銜接,各項任務有條不紊地進行。此次烏石崗變電站主變更換工作也是自110千伏輸變電設備屬地化運維以來,國網桐城市供電公司首次自主開展的110千伏主變更換工作。
烏石崗變電站位于桐城經開區,自1999年投入使用以來,2號主變已兢兢業業工作了25年。然而,隨著該區域用電需求的持續增長,現有主變容量已難以滿足用電需求,主變更換迫在眉睫。為確保此次主變更換工作順利推進,該公司組織了多專業協同作戰,提前開展多輪次的勘察和方案會審,確保主變更換過程順利無誤。通過全體工作人員的共同努力,該工程比原計劃提前近二十天完工并安全送電。
國網桐城市供電公司輸變電運檢中心副主任胡孟雄告訴記者,本次更換的主變是節能型主變,而且容量增加,更換之后,將會為桐城經開區居民和企業的生產生活用電提供更有力的保障。 (金潔 楊璨 雷樾 馬陳兵)
