干出新進度!桐城抽水蓄能電站項目建設加速推進
時間:2025-02-28
來源:桐城市融媒體中心

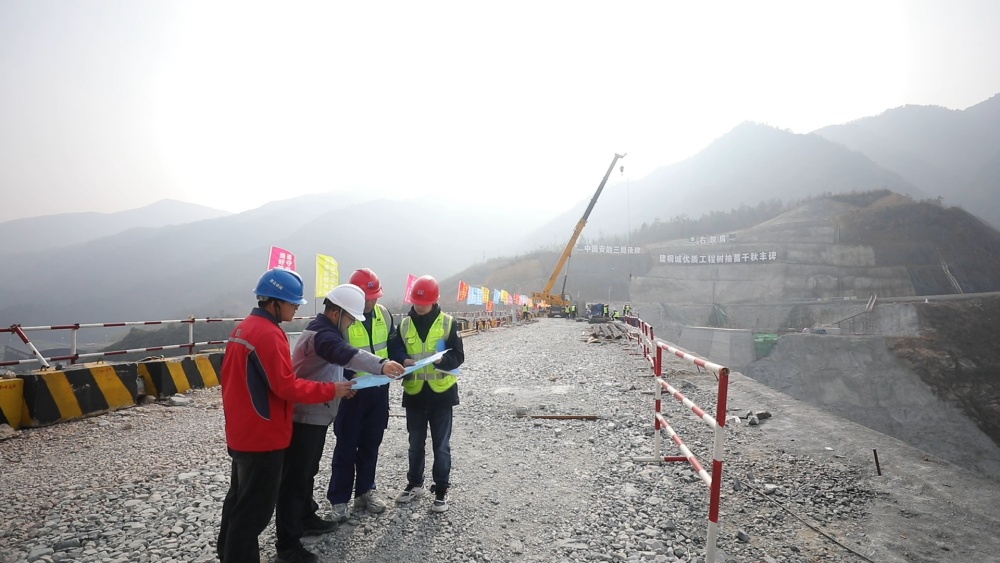

圖為安徽桐城抽水蓄能電站項目建設現場。
一年之計在于春,安徽桐城抽水蓄能電站項目建設正酣,建設者們以“開局就是決戰、起步就是沖刺”的奮斗姿態,搶抓春季施工黃金期,全力以赴推進項目建設,為全市經濟社會高質量發展注入強勁動力。
2月27日,在國家“十四五”規劃項目——國網新源安徽桐城抽水蓄能電站項目建設現場,一派熱火朝天的景象。挖掘機、推土機的轟鳴聲不絕于耳,裝滿石料的運輸車穿梭不斷,建設者們在各自的崗位上忙碌不停。目前,該項目正處于建設高峰期,各項建設處在“滿弓”狀態?,F場施工人員1000余人,投入各種機械300余臺。目前,下水庫已填筑完成,上水庫填筑完成三分之二。

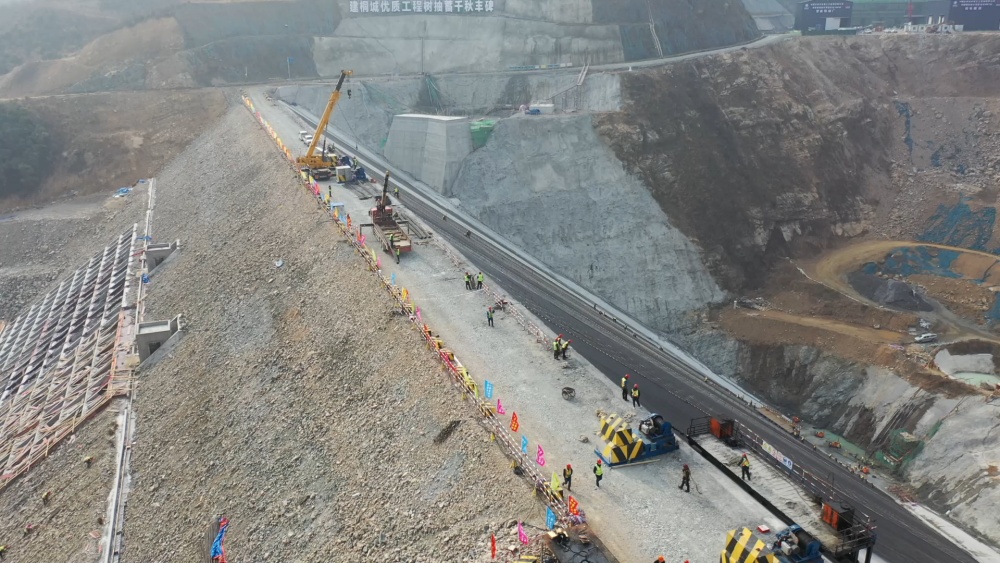

圖為安徽桐城抽水蓄能電站項目建設現場。
“1號機組座環蝸殼安裝完成90%,2號機組蝸殼底板澆筑已完成,3號機組尾水管層混凝土澆筑完成40%,4號機組尾水管安裝完成80%。機組安裝的快速推進,為電站早日投產發電奠定了堅實基礎。全體電站建設者將繼續以凝心聚力、攻堅克難的奮斗精神,為桐城經濟發展作出更大貢獻。”中國安能集團第三工程局有限公司桐城項目部生產副經理海同說。
國網新源安徽桐城抽水蓄能電站工程總投資72.58億元,安裝4臺32萬千瓦的可逆式水泵水輪機組,總裝機容量128萬千瓦。該工程自開工以來,在保證質量和安全的前提下,大幅加快工程進度。根據計劃,下水庫大壩將在2025年底開始蓄水,2027年初首臺機組投產發電,整個工期比預定計劃提前半年。

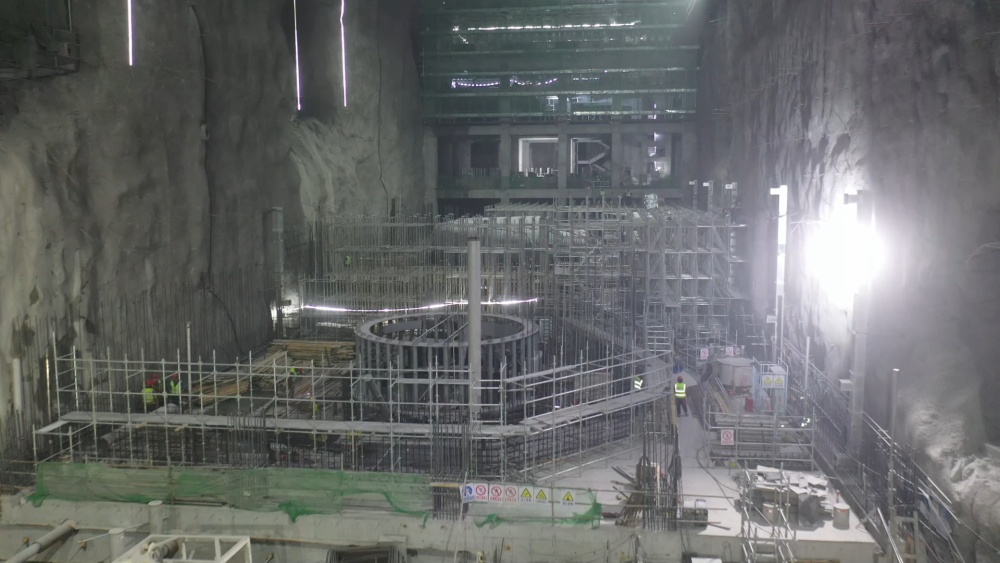

圖為安徽桐城抽水蓄能電站項目建設現場。
據了解,該電站建成后,年發電量將達21.44億度,每年可減少原煤消耗約11.6萬噸,減排二氧化碳約30萬噸。運行期每年可穩定增加地方財政收入約1.1億元,并帶動當地商業、旅游業配套發展,促進地區經濟全面發展?!拔覀儗⑦M一步加強項目謀劃,全力推進工程建設,爭取早建成、早投產、早發電,為桐城經濟社會發展注入強勁動力,為加快建設現代化美好安徽貢獻力量!”安徽桐城抽水蓄能有限公司工程部主任王亮春說。 (徐鑫鑫)
